银江水电站6号机组转子支架安全运抵并顺利吊装

来源:攀水电 发布日期:2025-09-28 0

9月26日凌晨3点33分,银江水电站最后一台机组的核心部件转子支架,在历经雨季地质灾害、多地交通管制,变更运输路线后,最终安全运抵项目现场,并成功吊装。这标志着6号机组核心大件已全部就位,转入总装阶段,银江水电站正式进入全面投产发电的最后冲刺阶段。

\

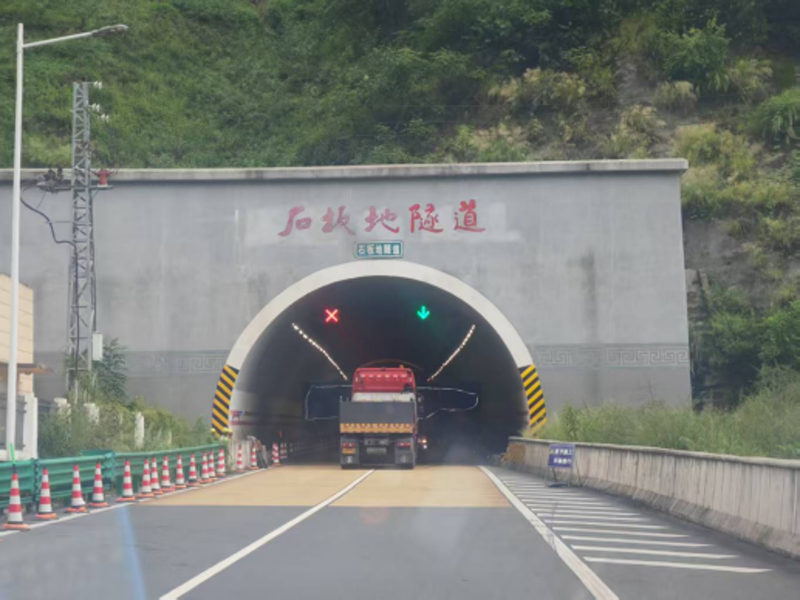

本次运输任务的挑战远超寻常,运输转子支架车货总质量达117.3吨,属最高级别超限大件,道路条件要求极高。运输期间恰逢雨季,沿途频发塌方、泥石流,原定高速及备用路线均因灾害中断,通道一度“前后夹击”。为保障通行,协调清除超过10公里临时占道,协调成本与安全压力巨大。面对挑战,哈电公司安排专人与大件运输单位一线勘察,靠前指挥,研判路况,制定多条备选路线。运输单位夜间采取“分段接力、滚动护航”,通过交警、路政协调,逆行通过地灾路段,以厘米级精度操控,克服低能见度和湿滑路面影响,最终安全送达。

\

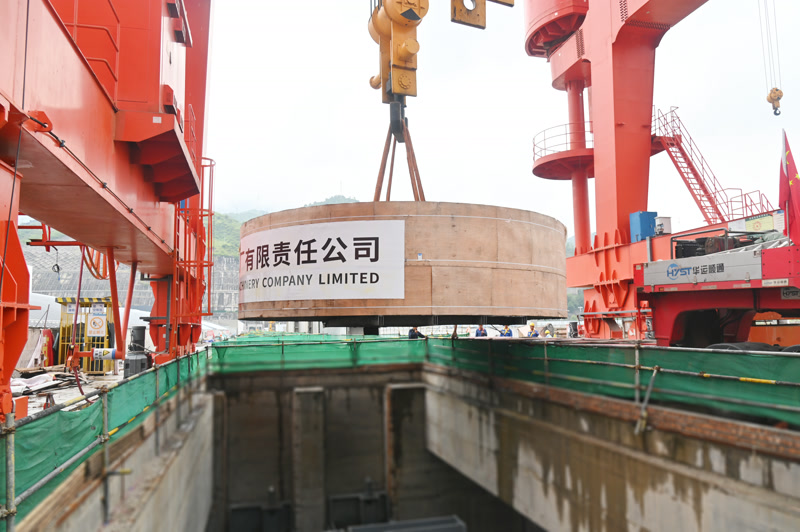

当日上午,现场各单位立即投入到吊装前的准备工作中。公司工程管理部全程跟进机电安装进展,逐一确认安装条件;广东源天项目部技术人员按吊装方案全面落实安全交底与技术措施,确保万无一失。在各项准备工作全面就绪的基础上,6号转子支架平稳、精准吊装就位。川投能源副总经理、攀水电公司党总支书记、董事长徐孝刚现场督导吊装工作,充分肯定了哈电公司在本次极端条件下的运输成绩,并向哈尔滨电机厂有限责任公司授予锦旗,感谢其长期协作支持。

\

攀水电公司将带领各参建单位,继续绷紧“安全弦”,严格按规程完成6号机组安装与调试,打好收官战,奋力实现全面投产发电目标!
